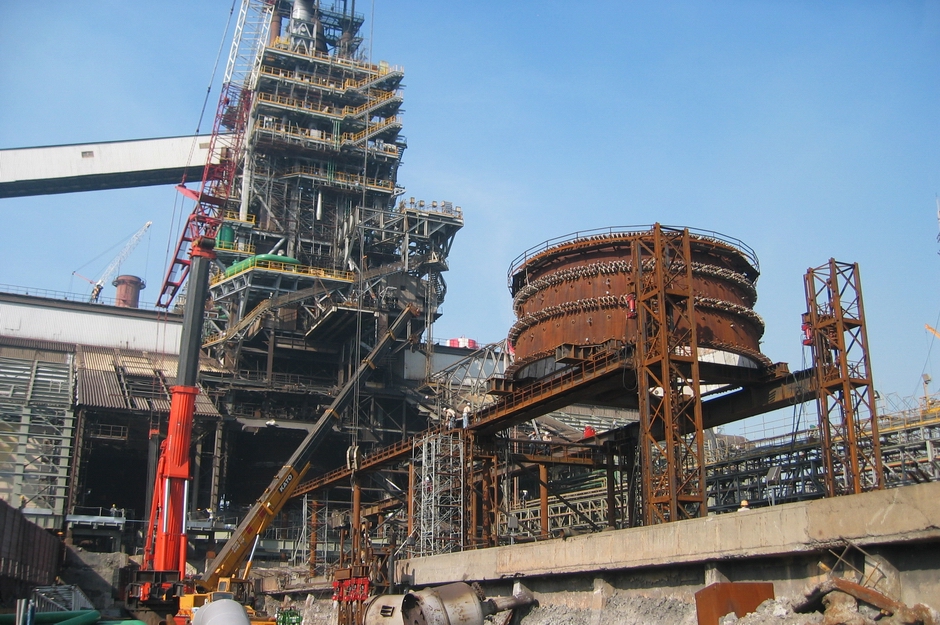

高炉2号换衬,中钢公司,高雄,台湾

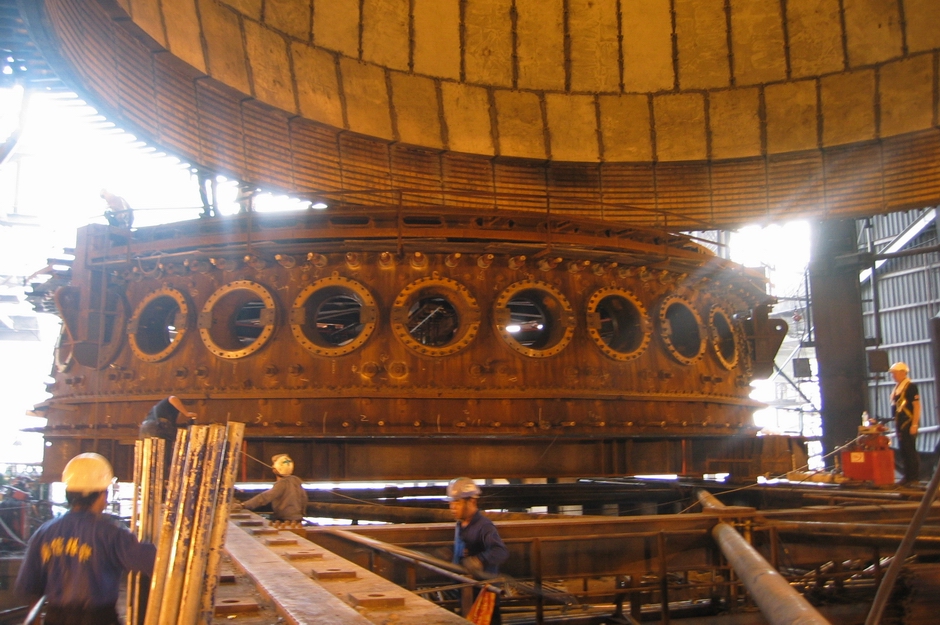

中钢公司(CSC)在高雄的主厂区有四座高炉,每天总共生产24000吨铁。每个加热炉大约每10-15年需要更换一次炉衬,包括完全更换炉衬。在2005年,CSC对2号高炉进行了重新内衬,新建了一条直径12米的高炉生产线,增加了每天8000吨的生产能力。多门朗是重型起重设备的分包商和CSC的建筑顾问,负责安装重达3115吨的新炉线,这条新炉线分8段运送至渣坑,每段重达477吨。

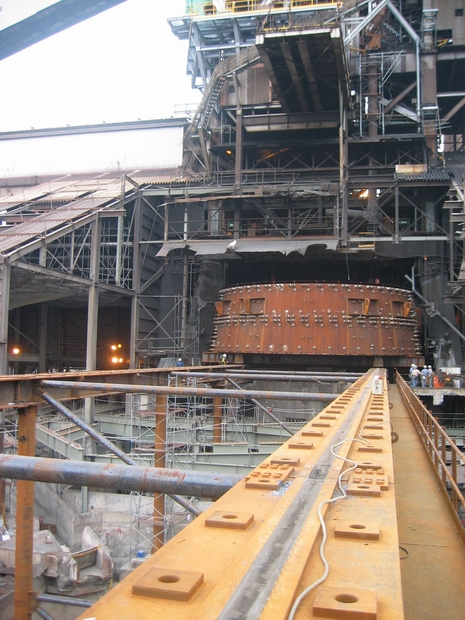

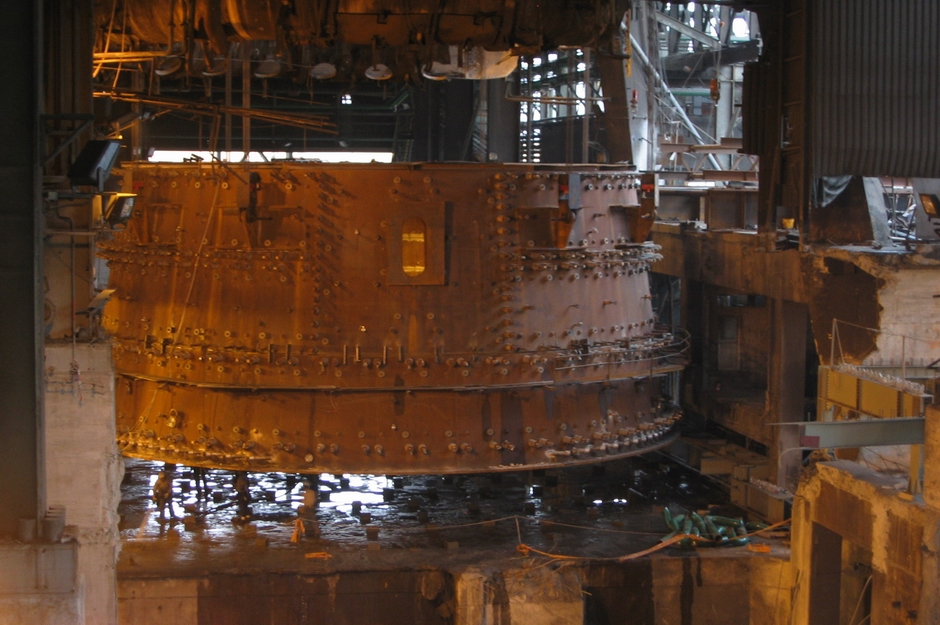

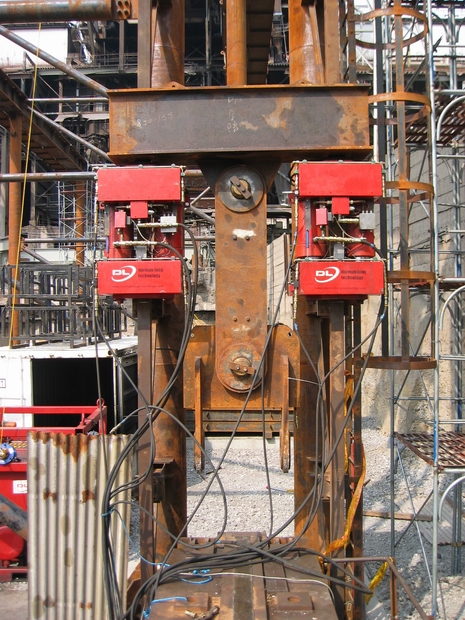

每个部分由自推模块拖车运送到矿渣坑的两根提升梁上,然后用8个DL-C125爬升千斤顶将其提升14米至滑轨水平。在吊起每个部分后,通过建筑侧面的临时开口,滑移98米进入熔炉室,如下图所示。

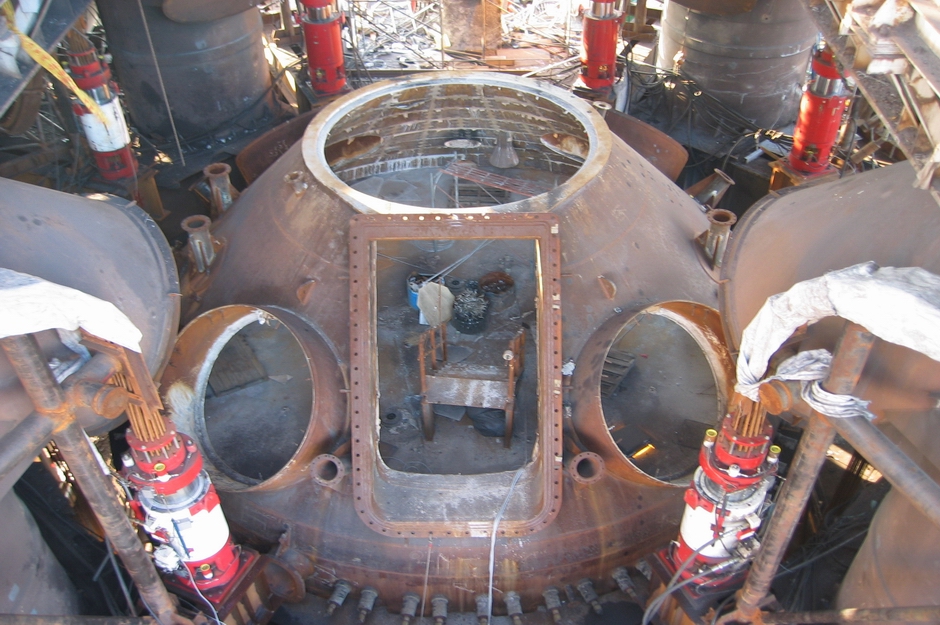

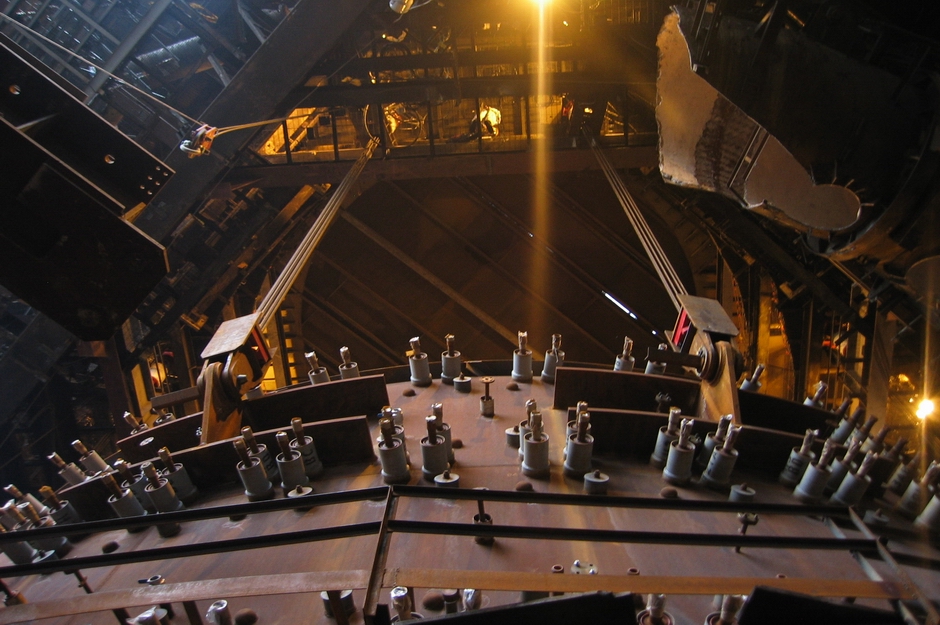

一旦进入炉膛,每个节段将使用位于两层的钢绞线千斤顶提起,并对准焊接,如下图所示。下层使用8个DL-S185千斤顶,上层使用8个DL-S418千斤顶。DL-S418钢绞线千斤顶被分成三组,以便在坚硬的高炉提升过程中,在千斤顶之间实现稳定的负载分配,所有这些千斤顶都受到监控,并使用我们的DL-P40计算机控制系统进行自动同步。计算机控制和汇集对操作的成功是至关重要的,以保持八个千斤顶负载均衡,并能够精细地调整节段之间的焊接间隙在1-3mm。
从第一部分的吊装到炉内最后一部分的最终定位,所有8个节段都在24天内进行了吊装、滑移和对准焊接——总共需要34次分别的吊装和滑移操作。这是通过24小时的工作和与其他分包商的密切合作实现的。炉膛总停机时间为94天。

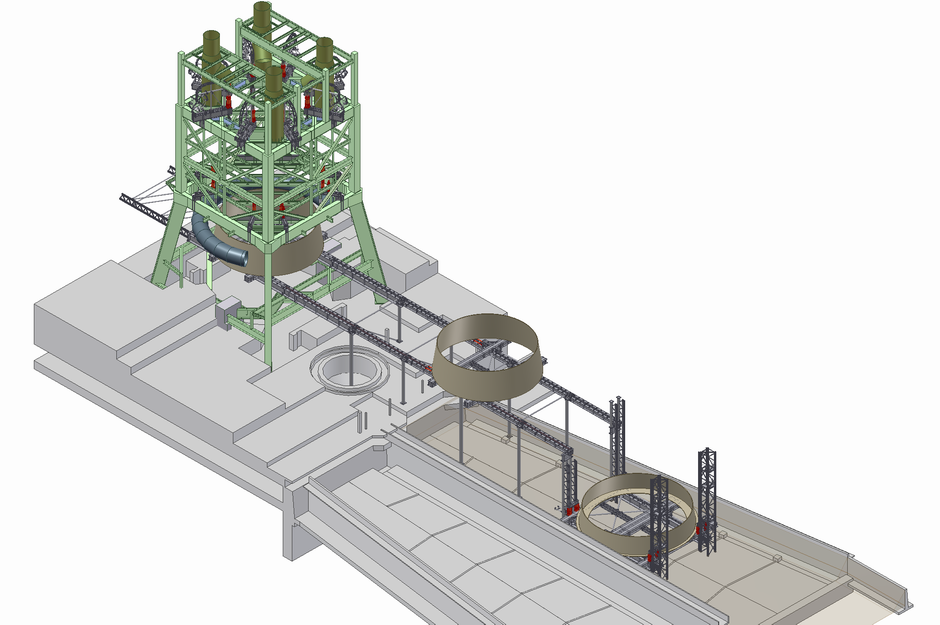

多门朗制作了熔炉内衬安装顺序的3D模型,用于向各方进行简要说明,并帮助理解和协调这个复杂的项目。
